雅口水电站第四台机组成功并网发电
发布时间:
2023-01-13 17:49
来源:
汉江雅口航运枢纽工程
1月12日上午,雅口航运枢纽有限公司第四台机组顺利进入72小时试运行,标志着雅口水电站第四台机组正式并网发电,朝着实现六台机组全部并网发电的目标又迈进了一大步。

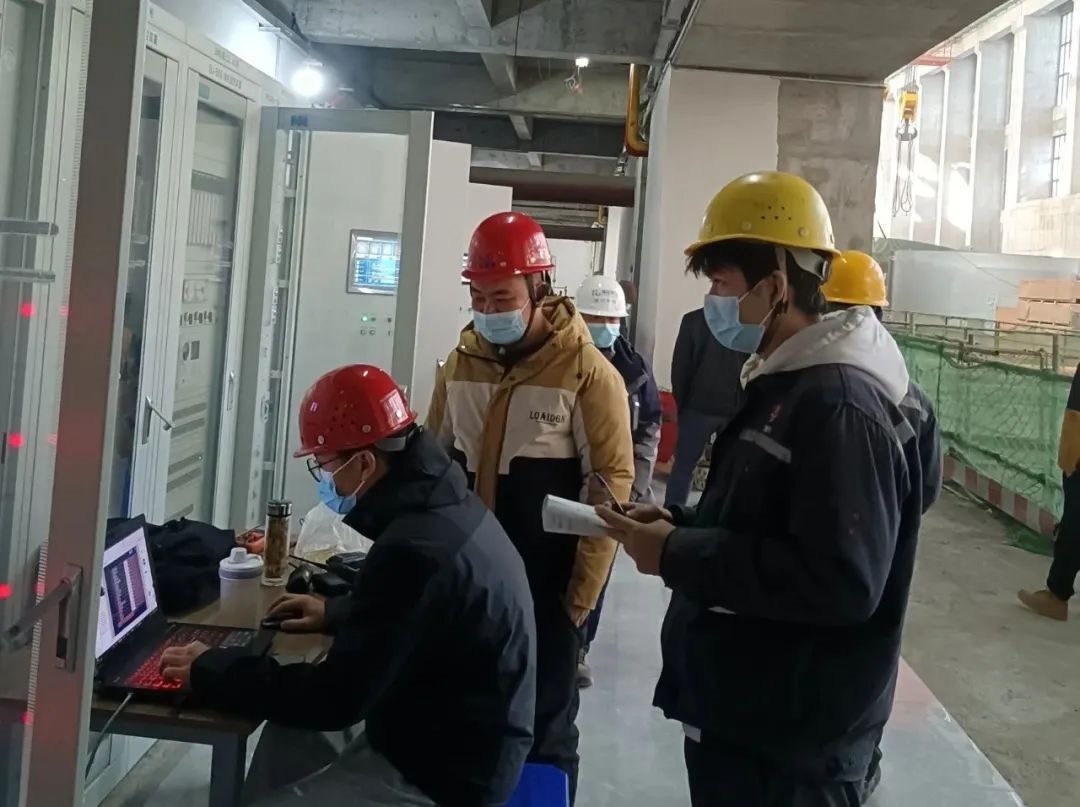

1月4日至7日,可再生能源发电工程质量监督站对雅口水电站第四台机组进行启动阶段质量监督检查,对机组启动相关工程实体质量和准备工作作出了评价,提出了建议,并形成了质量监督报告。1月8日,雅口公司组织召开雅口水电站第四台机组启动验收会,验收委员会与试运行工作小组查看了现场,听取了项目法人、设计、监理、施工、运行、质量和安全监督机构的工作报告,验收委员会一致认为第四台机组已具备机组启动验收条件,同意启动验收。1月11日,在通过了电力部门要求的所有涉网试验后,经省电力调度部门批准,雅口水电站第四台机组顺利进入72小时试运行,正式并网发电。

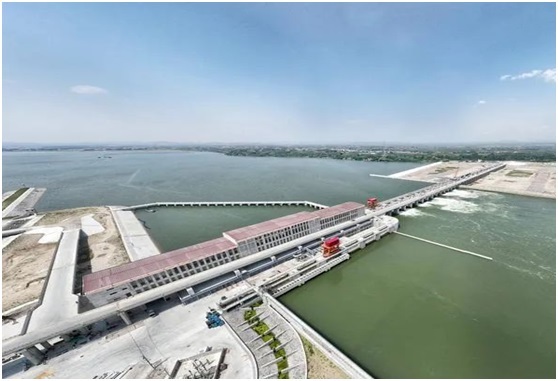

雅口电站共安装6台灯泡贯流式水轮机发电机组,总装机容量75兆瓦,设计年发电量2.52亿度。下一步,雅口公司将以此为契机,踔厉奋发,勇毅前行,团结奋斗,推动今年各项工作开好局起好步谱新篇,力争早日实现全部机组并网发电目标,为公司全面转入运营奠定坚实基础。
